Construcția Liniei electrice Vulcănești–Chișinău are un progres de implementare a proiectului de 76%

Lucrările la linia electrică de înaltă tensiune Vulcănești–Chișinău avansează, fiind deja ridicați mai mult de jumătate din pilonii necesari. Totodată, au fost instalați primii kilometri de cabluri.

Construcția Liniei electrice Vulcănești–Chișinău are un progres de implementare a proiectului de 76%.
Construcția Liniei electrice Vulcănești–Chișinău are un progres de implementare a proiectului de 76%.

Astfel, până în prezent, proiectul este realizat în proporție de aproximativ 76%, ceea ce include toate etapele, de la proiectare și livrarea echipamentelor, până la construcții și instalări, informează moldpres.md.

Potrivit Ministerului Energiei, până în prezent, au fost deja realizate 462 de fundații pentru stâlpi din totalul de 507, ceea ce înseamnă un progres de 91%. În același timp, au fost asamblați 334 de piloni și ridicați 274, adică peste jumătate din numărul total prevăzut. De asemenea, cablurile electrice au fost întinse pe o lungime de peste 12 kilometri din totalul de 157 de kilometri, ceea ce înseamnă primele 5% din linie.

Ministrul Energiei, Dorin Junghietu, a efectuat astăzi, 22 iulie, o vizită pe șantierul de construcție și a subliniat importanța acestui proiect pentru viitorul energetic al țării. Potrivit lui, datorită Liniei Electrice Aeriene (LEA) Vulcănești-Chișinău va fi eliminată vulnerabilitatea față de Centrala de la Cuciurgan.

„Această linie electrică de înaltă tensiune va permite Republicii Moldova să se conecteze stabil și sigur la rețeaua electrică europeană prin România. Proiectul contribuie direct la consolidarea independenței energetice a țării și la reducerea riscurilor de întreruperi în alimentarea cu energie electrică”, a menționat Dorin Junghietu.

În același timp, modernizarea stației electrice Chișinău, parte esențială a proiectului, a ajuns la un grad de realizare de 67%. În prezent, se lucrează la instalarea echipamentelor, iar majoritatea lucrărilor de construcție și terasament sunt aproape finalizate.

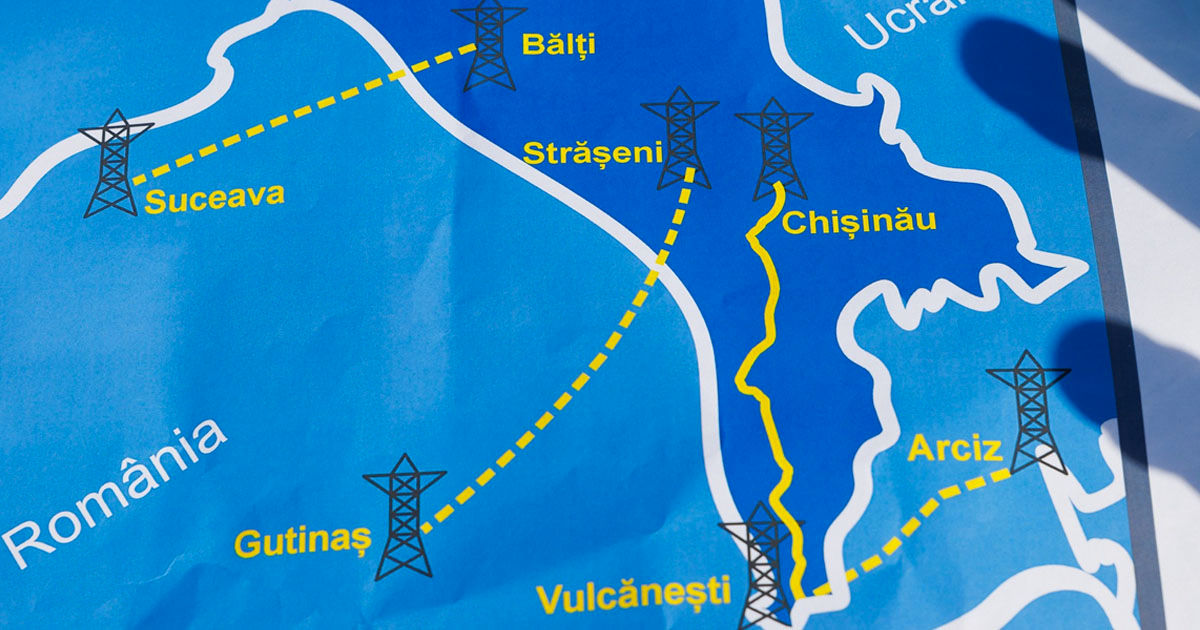

LEA Vulcănești-Chișinău va avea o lungime de 157 de kilometri. Astfel, peste 500 de piloni și 1.500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru, intersectând opt raioane și 35 de localități.

În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.

Construcția liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin centrala electrică moldovenească, situată în regiunea transnistreană.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 milioane de euro, dintre care circa 27 de milioane euro sunt pentru construcția liniei.
