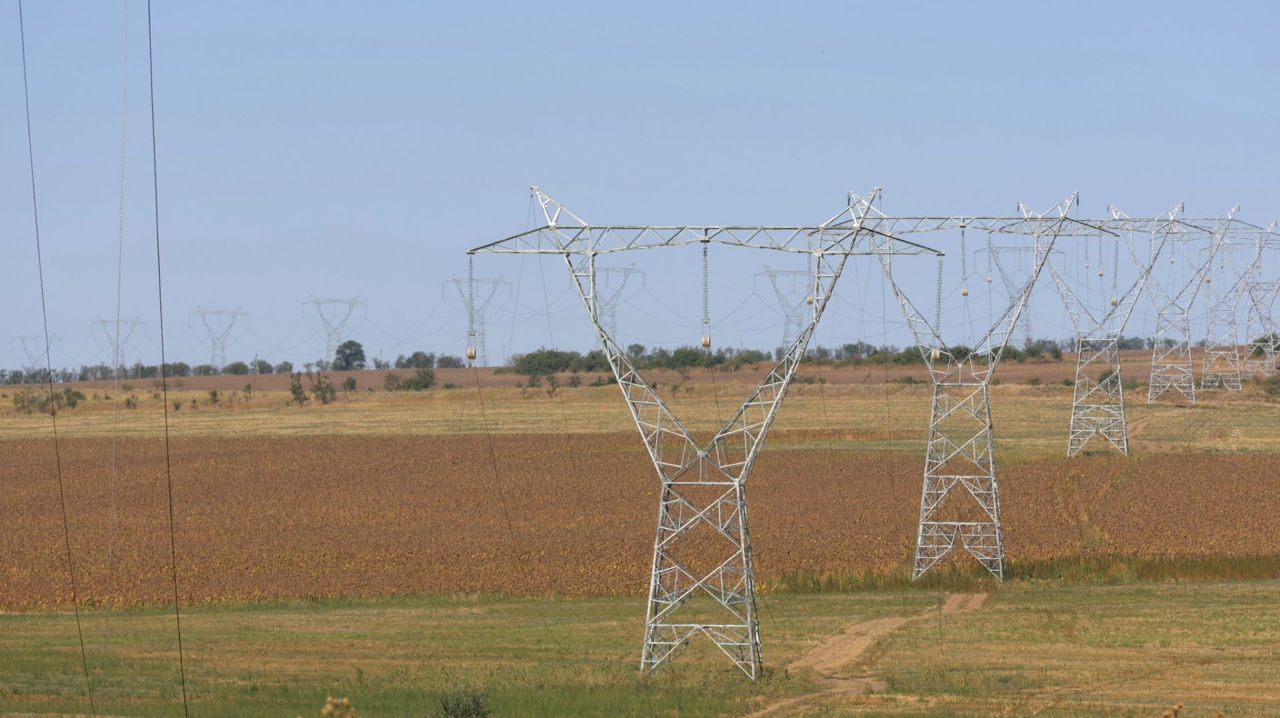

Proiectul de construcție a Liniei electrice Vulcănești-Chișinău, realizat în proporție de 90%

Proiectul de construcție a Liniei Independenței Energetice Vulcănești–Chișinău este realizat în proporție de 90%.

Proiectul de construcție a Liniei electrice Vulcănești-Chișinău, realizat în proporție de 90%.
Proiectul de construcție a Liniei electrice Vulcănești-Chișinău, realizat în proporție de 90%.

Cifrele au fost prezentate astăzi, 23 octombrie, de ministrul Energiei, Dorin Junghietu, care a dat asigurări că linia electrică va fi dată în exploatare în termenii stabiliți, adică până la sfârșitul anului curent, informează moldpres.md.

Ministrul a spus că lucrările pe șantierele Liniei electrice avansează rapid. Chiar astăzi, oficialul a efectuat o vizită la Stația Electrică Chișinău, care este parte componentă a acestui proiect.

„Proiectul are trei componente: linia, Stația electrică Vulcănești și Stația Chișinău. Componenta care include Linia electrică este finalizată în proporție de 90%. Respectiv, Linia avansează cu pași rapizi, lucrurile evoluează foarte bine și sunt mulțumit de realizările atinse până la acest moment. În plus, astăzi am fost în preajma Stației Chișinău, unde e un șantier imens, se lucrează intens la instalarea pilonilor a conductorilor, se avansează foarte rapid”, a declarat ministrul la o conferință de presă.

Lucrările de construcție a LEA Vulcănești-Chișinău au început efectiv în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 de milioane de euro, dintre care circa 27 de milioane de euro sunt pentru construcția Liniei.

LEA Vulcănești–Chișinău, cu o lungime de 157 de kilometri, va include peste 500 de piloni și 1.500 de kilometri de conductoare pe cele trei faze, creând o legătură strategică între sudul și centrul țării. Proiectul traversează opt raioane și 35 de localități. În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.

Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.
