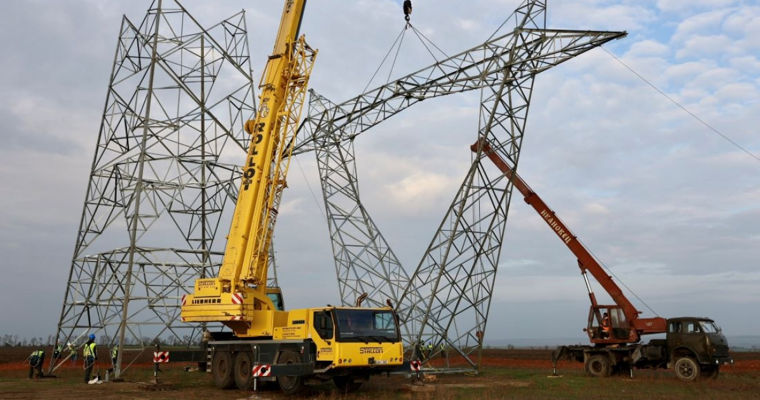

За месяц прогресс в строительстве ЛЭП Вулканешты - Кишинев составил 1%
Власти пытаются всеми силами ускорить строительство воздушной линии электропередачи напряжением 400 кВ Вулканешты-Кишинев, которое спустя 11 месяцев после запуска демонстрирует прогресс всего в 22%.

По данным Министерства энергетики, после пополнения бригад рабочих и улучшения погодных условий земляные работы по устройству котлованов под столбы были расширены на новой строительной площадке в районе села Ченак Чимишлийского района, сообщает mold-street.com
На строительную площадку прибудет «новая бригада специалистов из Турции»
В то же время на следующей неделе в Республику Молдова прибудет «новая группа специалистов из Турции», которая приступит к работе на новых местах. Работы ведутся также в Гагаузской автономии, Леовском, Кагульском (с. Борчаг) и Тараклийском районах.
Посетив строительную площадку линии электропередачи Вулканешты - Кишинев, государственный секретарь Министерства энергетики Константин Боросан призвал представителей компании сохранить темпы работ, а с улучшением погодных условий активизировать усилия.
В то же время, по данным Минэнерго, спустя 11 месяцев после официального запуска строительные работы выполнены лишь на 22%, а общий прогресс реализации проекта (включая проектирование, поставку строительных материалов и т. д.) составляет около 50%.
Один процент в месяц
Стоит отметить, что месяц назад правительство отметило общий прогресс в 49% в выполнении строительных работ. Другими словами, за месяц работы продвинулись всего на один процентный пункт, но линия должна быть готова к концу 2025 года.
Отметим, что с момента подписания контракта на строительство воздушной линии электропередачи 400 кВ Вулканешты - Кишинев с индийской группой KEC International, которая три года назад - в ноябре 2021 года - выиграла тендер, прошло уже три года и три месяца.
Строительные работы фактически были начаты в апреле 2024 года после разработки и утверждения технического проекта и выполнения предварительных условий для проведения работ, включая выкуп земли.
Работы на линии электропередачи выполняет компания KEC International Limited, на Кишиневской электростанции – консорциум компаний Siemens Energy SRL – Electromontaj SA – Energotech SA, а на Вулканештской электростанции – консорциум компаний Celin SRL и Energobit SA.
Ранее представители KEC International Limited заверяли, что с марта, по мере потепления, количество рабочих на месторождении увеличится.
Стоимость проекта развития энергосистемы (ПРЭС) составляет 61 млн евро.
Проект финансируется Всемирным банком, а бенефициарами являются Moldelectrica и потребители энергии.
